Valledupar

Millonaria inversión en el Centro Cultural Vallenato en Valledupar, pero aún no abre por falta de luz

Centro Cultural de la Música Vallenata

A pesar de la millonaria inversión, el Centro Cultural Vallenato en Valledupar sigue sin energía y sin fecha de apertura.

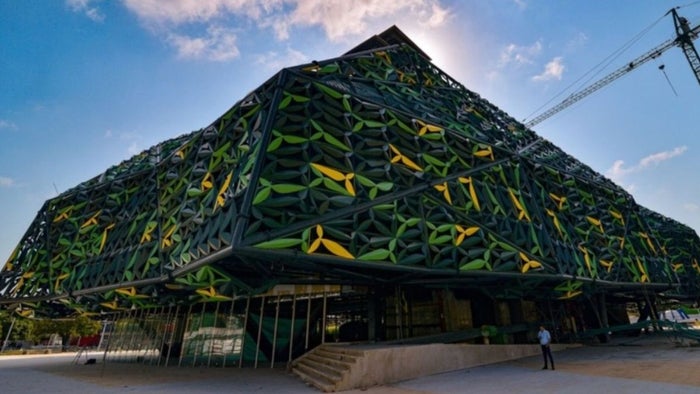

Cortesía Gobernación del Cesar Centro Cultural de la Música Vallenata

El Centro Cultural de la Música Vallenata (CCMV), una obra que supera los 187.000 millones de pesos en inversión pública, continúa sin poder entrar en funcionamiento debido a la falta de energía eléctrica definitiva, un requisito clave para su apertura al público.

La situación fue aclarada por la empresa Afinia, filial del Grupo EPM y operador del servicio eléctrico en la región, que a través de un comunicado explicó las razones técnicas y administrativas que mantienen frenada la energización del proyecto ubicado en Valledupar.

De acuerdo con la compañía, el contratista encargado de la obra no ha completado la totalidad de los requisitos exigidos para la puesta en servicio del sistema eléctrico, motivo por el cual no ha sido posible autorizar la conexión definitiva.

“Aunque hemos realizado acompañamiento técnico permanente, el proyecto aún no cumple con el 100% de las condiciones necesarias para su energización final”, indicó Afinia.

El operador detalló que la solicitud inicial del servicio fue radicada en noviembre de 2024 por la Gobernación del Cesar, momento en el cual se notificaron las exigencias técnicas para avanzar en el proceso. Sin embargo, a la fecha, estas no han sido superadas en su totalidad.

Actualmente, la obra solo cuenta con una carga provisional de 225 kVA, destinada exclusivamente para labores de obra. Este suministro, además, se encuentra suspendido por una mora que supera los 100 millones de pesos, lo que impide realizar pruebas de funcionamiento.

“La potencia actual no permite encender sistemas críticos como aire acondicionado, red contra incendios ni equipos audiovisuales del auditorio”, precisó la empresa.

Para operar plenamente, el Centro Cultural requiere una carga definitiva de 1.600 kVA, nivel energético que demanda la ejecución de obras adicionales en el Sistema de Distribución Local (SDL), las cuales aún no se encuentran habilitadas.

Afinia explicó que estas adecuaciones están contempladas dentro de su Plan de Inversión 2025–2029, lo que significa que la entrada en funcionamiento de esta obra depende no solo del cierre del contrato de obra, sino también de la ampliación de la capacidad eléctrica del sector.

Mientras se adelantan mesas técnicas entre la empresa, la Secretaría de Infraestructura del Cesar, la interventoría y el contratista, el proyecto permanece en pausa.

El CCMV, que inició con un presupuesto de 146.000 millones de pesos y terminó costando más de 187.000 millones tras una adición superior a los 41.000 millones, se mantiene sin fecha de inauguración, pese a su alto nivel de avance físico.
